立式壳管式冷凝器的安装注意事项
立式壳管式冷凝器一般安装在室外,利用冷凝器的循环水池作为基础,因此安装位置较高,有利于氨液顺利地流到高压储液器。
①安装前的准备工作立式冷库用冷凝器与水池的连接方法较多,最常见的是预埋锚铁或预图3-9预埋锚板的水池和过渡连接件埋地脚螺栓。水池上的预埋锚铁是焊有螺纹钢锚钩的钢板,在浇注水池时将其埋在水池上表面。安装时,立式冷凝器与水池的过渡连接件常用槽钢制作,如图3—9所示。如果立式冷凝器基础是预埋地脚螺栓,则在安装以前必须认真复核地脚螺栓的间距和对角线的距离,确认无误后才能安装。在立式冷凝器安装前,应根据设备布置图确认立式冷凝器安装的管口方位,清除水池上表面凸瘤,预埋锚板水池应弹出对中墨线,并刮净锚板,准备若干厚薄不等的垫板,根据立式冷凝器的重量,准备相应的起重机具。
②立式冷凝器的就位,检查混凝土或钢架基础合格后,即可将冷凝器吊装就位,再进行找正。由于立式冷凝器安装在室外,通常很难利用建筑物来承受吊装,而且不论立式冷凝器大小起吊全高均为6.5m左右,所以通常选用汽车吊来完成吊装工作,以提高安装的工作效率,此外,用抱杆来吊装立式冷凝器,也是常用的方法。
用抱杆吊装的方法较多,可用单杆、人字抱杆和双杆吊装,在确定吊装方案时,通常应考虑如场地、基础高度、抱杆高度等问题。采用双杆吊装,其抱杆的高度可低于立式冷凝器起吊全高,如图3—lO所示。在双杆吊装时,用两只起吊葫芦牵引,再用一只葫芦牵制,相互之间默契配合,保证牵引同步收放交替。所选用起重葫芦的起升高度和钢丝绳吊索的长度应进行核算,保证吊装一步到位。如果葫芦要放单链起重,应注意葫芦的起重量为原额定起重量的二分之一,且保证单个葫芦的起重量为设备起吊总重量。另外值得提醒的是,在起吊时应预先挂好两方向的垂线,以备就位时找立式冷凝器的垂直度用。当吊装的立式冷凝器位于水池基础正上方时,按墨线摆正在槽钢上方。
③立式冷凝器的垂直度找正立式冷凝器应安装垂直,全长允许偏差不超过5mm,可利用线锤作为垂直基准,利用撬杠进行调整,需要时可加入垫板。找正后,拧紧地脚螺栓,并将过渡连接件连同垫板与锚铁一起焊死。

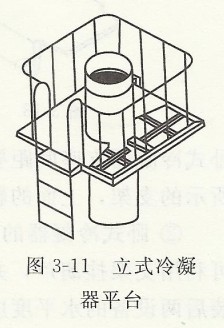

④立式冷凝器平台的制作,立式冷凝器为了操作和检修,通常要制作操作平台。操作平台包括平台、栏杆和爬梯三部分,框架的大小以四周留60cm通道为宜,扶梯的宽度约50~55cm,栏杆的高度约90~1 00cm,通道上覆上防滑钢板,如图3—11所示。操作平台形式按冷凝器的台数及安装形式的不同而不同,制作安装时可根据具体形式按标准图选用。在制作平台框架时考虑到方便和安全,平台的框架制作可在水池上方立式冷凝器下部焊接组装,然后再将平台的框架沿立图3—11立式冷凝器平台式冷凝器简体向上吊至简体上的四个短节处进行组对焊接。平台制作完毕后,将各立管上端的分水头装上。
- 相关文章:
冷凝器的检修 (2014-3-12 15:12:10)
冷凝器的维护保养 (2014-3-2 8:30:36)
油分离器和冷凝器的运行操作 (2014-1-29 9:16:55)
卧式壳管式冷凝器如何安装 (2014-1-6 9:23:47)
2000吨冷库采用什么冷却方式比较好 (2013-11-23 18:35:57)
判断制冷系统是否存在不凝性气体和处理方法 (2013-10-31 10:32:42)
小型制冷机空气冷却器的研究2 (2013-8-6 0:40:4)
小型制冷机空气冷却器的研究1 (2013-8-5 21:56:40)
小型制冷机的冷凝器20 (2013-8-5 10:31:16)
小型制冷机的冷凝器18 (2013-8-5 8:54:52)
小型制冷机的冷凝器9 (2013-8-4 16:58:54)
小型制冷机换热设备的效率指标和技术特性2 (2013-8-3 20:50:42)
- 留言列表:
